El Gobierno nacional de Javier Milei recibió $375.400 millones para infraestructura hídrica entre 2024 y mayo de 2026, pero 15 de las 24 obras iniciadas desde 2023 quedaron canceladas o suspendidas. Los recursos provienen de un fondo financiado con el Impuesto a los Combustibles y deben destinarse a tareas para reducir inundaciones. Del total de proyectos relevados, ocho siguen en ejecución y uno fue terminado.
La información surge de un pedido de acceso a la información pública realizado por Chequeado sobre el Fondo Fiduciario de Infraestructura Hídrica. El relevamiento señala que 13 contratos fueron rescindidos, mientras que otras dos intervenciones quedaron neutralizadas, una situación que frena los plazos de ejecución previstos para las obras.
El fondo hídrico recibió recursos y ejecutó una parte
Entre 2024 y mayo de 2026, la ejecución informada por el Gobierno nacional alcanzó $116.000 millones. En paralelo, $290.000 millones fueron colocados en Letras del Tesoro, según los datos oficiales obtenidos mediante el pedido de información.
El Fondo de Infraestructura Hídrica fue creado en 2001 y se sostiene con el 4,3% de lo recaudado por el Impuesto a los Combustibles Líquidos. La normativa define que ese dinero tiene destinos específicos vinculados con obras de prevención y saneamiento.
Entre esas tareas figuran el saneamiento de arroyos, la ampliación de ríos, la construcción de desagües pluviales y otros trabajos destinados a disminuir el riesgo de inundaciones. Sin embargo, el detalle de los proyectos iniciados desde 2023 muestra que una parte importante no continuó con los plazos originales.
Solo una intervención figura como finalizada
La única obra concluida entre las 24 analizadas fue la construcción de sumideros en Exaltación de la Cruz, municipio de la provincia de Buenos Aires. Las restantes se distribuyen entre contratos rescindidos, proyectos neutralizados y trabajos que todavía continúan en marcha.
Además de los 13 contratos rescindidos, fueron neutralizados dos proyectos. Esa condición implica la suspensión de los plazos previstos para completar la ejecución, aunque no equivale a una rescisión contractual, de acuerdo con la información incluida en el relevamiento.
Las obras del Río Salado registraron avances reducidos
Uno de los proyectos financiados por el fondo es el tramo 4 de la ampliación de la cuenca del Río Salado, en Buenos Aires. La intervención contempla dragado y ensanche durante 56 kilómetros, entre los partidos de 25 de Mayo, Chivilcoy, Alberti y Bragado.
El objetivo es aumentar la capacidad del curso de agua para reducir inundaciones sobre hectáreas productivas. No obstante, el último informe de la Jefatura de Gabinete enviado al Congreso registró avances físicos limitados durante 2024 y 2025: los subtramos A y B llegaron al 2%, mientras que el C pasó del 8,5% al 22,5%.
Diputados de la Coalición Cívica indicaron que los trabajos del Río Salado estuvieron suspendidos durante 2024, pese a que el fondo contaba con recursos. Alberto Larrañaga, presidente del Consejo Asesor del Plan Maestro del Salado, señaló que las tareas se reactivaron entre octubre de 2025 y marzo de 2026.
Entre los proyectos suspendidos también aparece el acueducto San Javier, en Santa Fe, previsto con 330 kilómetros para abastecer de agua potable a unas 124 mil personas en 14 localidades. Asimismo, fueron cancelados desagües pluviales en Florencio Varela y La Matanza, además del entubado del Canal Islas Malvinas en Río Grande, Tierra del Fuego.

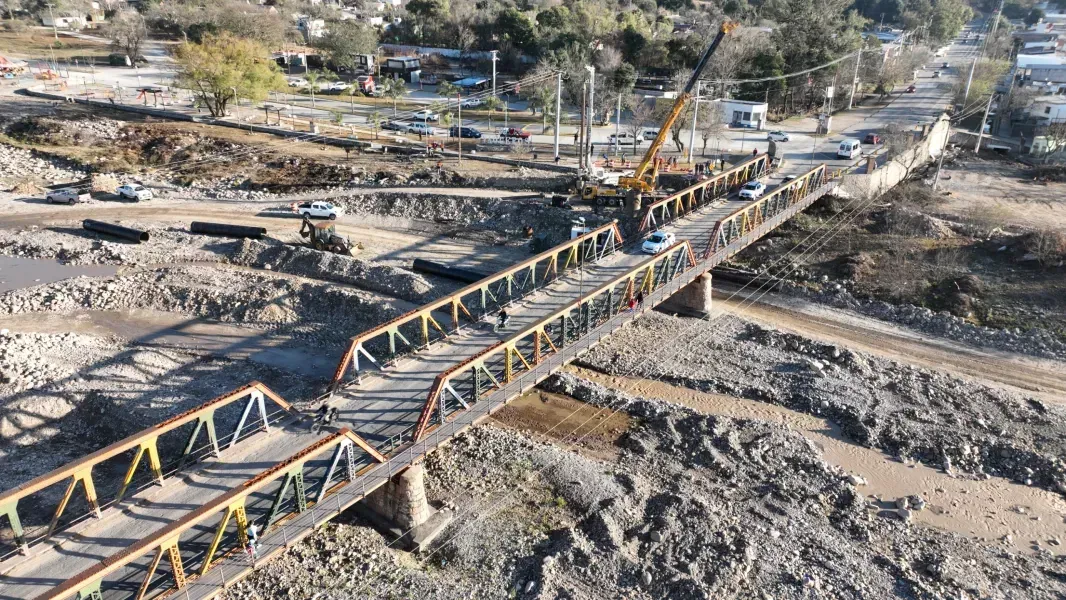

Salta destinó más de $49 mil millones a obras frenadas por la Nación

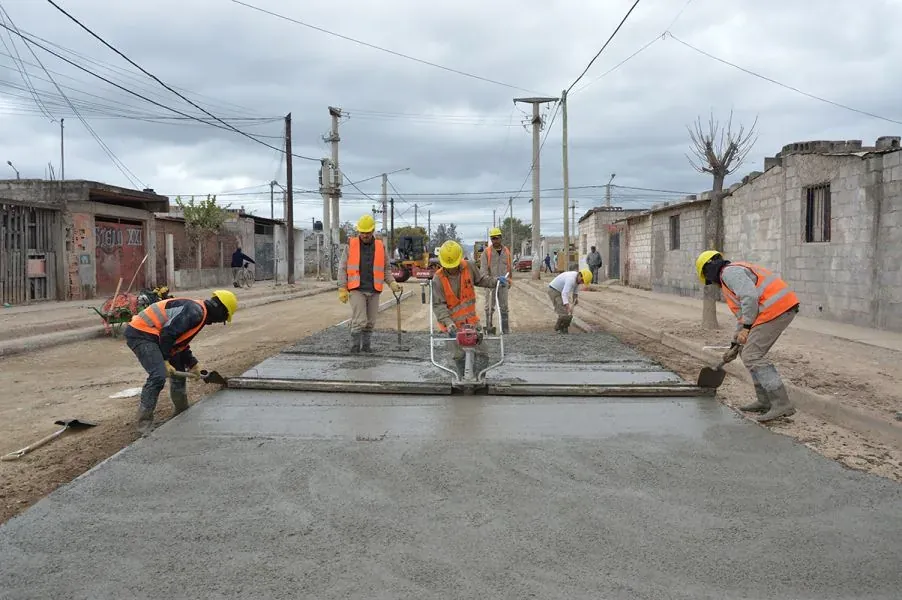

Sin fondos de Nación, la Municipalidad de Salta continúa con 40 frentes de obras
